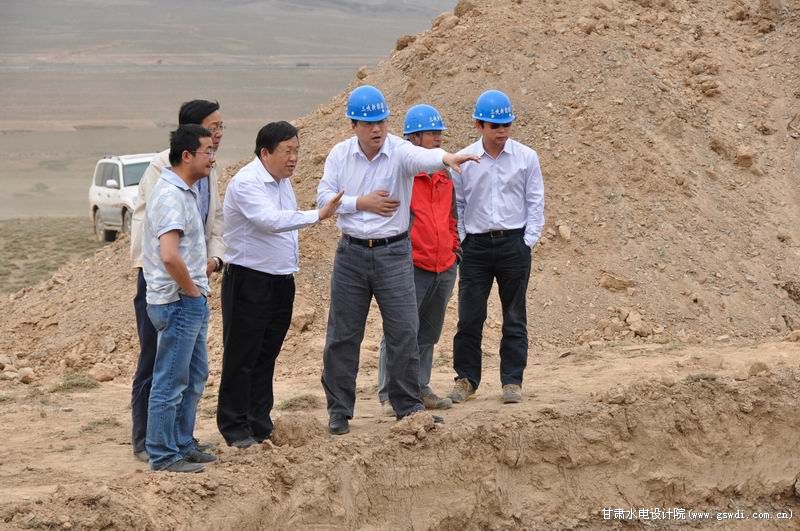

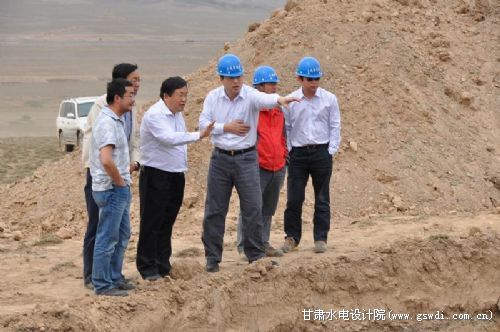

2012年5月30日朱发?N副院长陪同三峡新能源公司副总经理李斌、总经理助理王益群一行考察了永昌县水泉子49.5MW风电场工程施工现场,并在现场协商解决了工程设计施工中存在的问题。一同前往的还有院副总工程师孙江河、院办公室主任丁永升及主要设计人员。
水泉子风电场工程,位于甘肃省金昌市永昌县城西北方向,国道312线两侧的狭长地带,距永昌县城公路里程约40km。风电场计划安装33台GW87/1500-75型风机,其叶轮直径为87m,轮毂高度为75m。风电场年上网电量为8726.61万KW.h。工程静态总投资38270.67万元,单位千瓦静态投资7731元/kW,工程计划施工工期12个月。

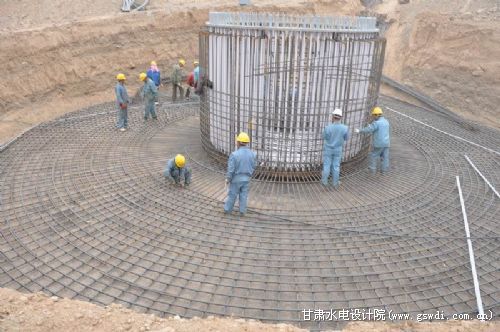

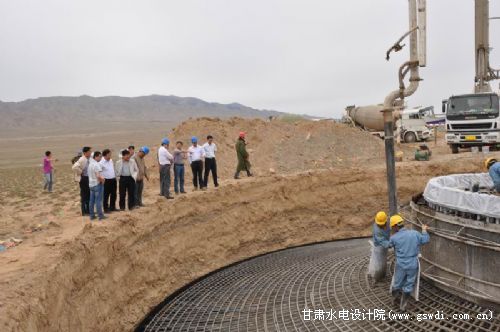

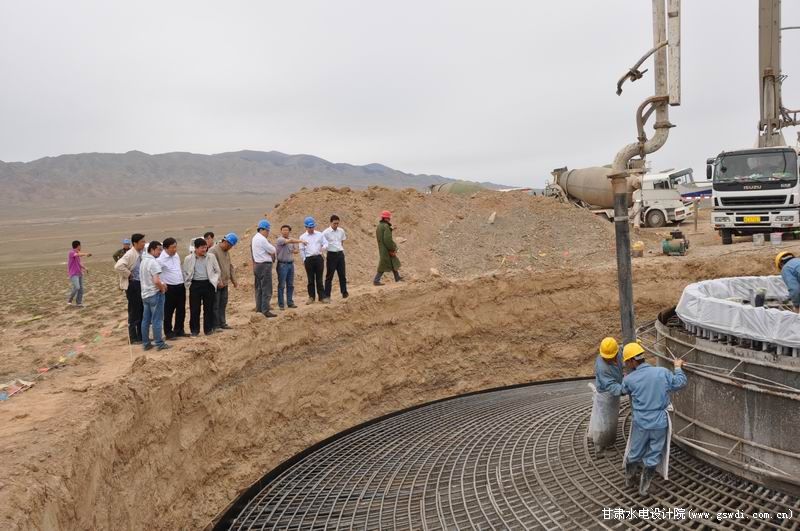

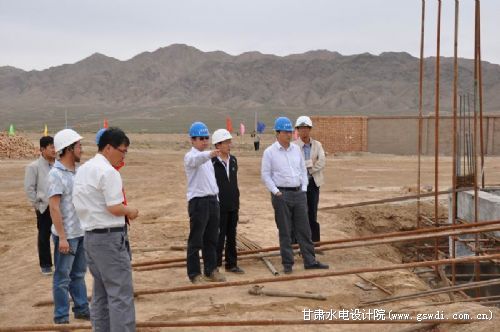

该工程自2012年5月开工建设以来,工程建设实施顺利,目前已完成场内四通一平,风电机组基础已浇筑完成3座,升压变电站综合楼已完成地面以下施工,预计可以2012年12月并网发电。
